生產建設
7月5日,電力公司高效完成3612新風線進線側B相穿墻套管發熱搶修任務,以實際行動保障礦區電網安全穩定運行,為“迎峰度夏”期間礦井安全生產筑牢電力防線。
7月4日下午,檢修人員在對文家坡風井35kV站開展日常測溫時發現,3612新風線進線側B相穿墻套管連接處溫度異常偏高,三相溫差明顯失衡,存在設備過熱風險。隨后,檢修人員立即將問題上報調度中心,該公司第一時間啟動應急響應機制,到達現場研判故障原因,制定搶修方案,保障礦井供電安全穩定。
電力公司組織人員定時開展溫度檢測,加強異常設備的巡查監測,同步聯系國網咸陽供電公司、文家坡礦協調停電計劃。生產部門結合現場實際情況,編制施工措施及停送電應急預案,協調礦方將主要負荷切換至備用回路,合理調整保安電源運行方式,將文家坡110kV站保安電源切換至熱備用狀態,為搶修工作高效開展提供保障。

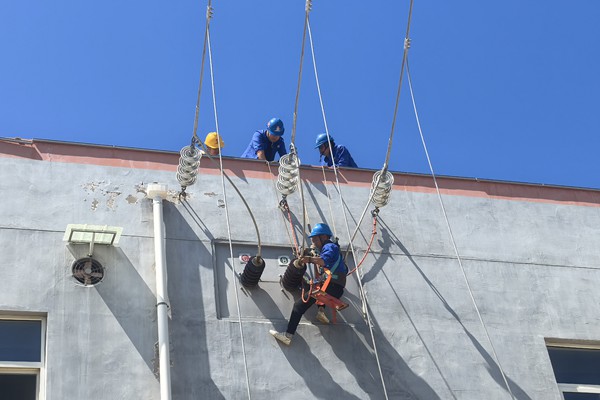

7月5日10時,在取得國網停電許可后,現場作業人員提前完成安全措施落實、工器具檢查和材料準備工作,搶修工作按計劃有序開展。檢修人員嚴格落實高空作業安全措施,對故障點進行全面檢查,確認3612新風線進線側B相穿墻套管的連接螺栓,因長期高頻振動產生松動間隙,導致接觸電阻增大,引發局部發熱。作業人員密切配合,及時更換松動、銹蝕螺栓并緊固連接部位。
11時30分,順利完成故障消缺,檢修人員充分利用停電時機,開展主變設備檢查維護和零部件更換,實現“一次停電、多項檢修”,有效提升設備檢修質效。
13時,搶修任務順利完成,設備恢復送電。送電后,巡檢人員持續開展運行監測和紅外測溫。17時30分,三相溫差保持平衡,線路及附屬設施正常運行。
在此次隱患消缺作業中,面對高溫、高空作業等多重考驗,電力公司搶修人員嚴格執行安全操作規程,科學組織、協同作戰、高效處置,以最快速度消除了設備安全隱患,保障了礦區電網安全穩定運行。
下一步,電力公司將持續把保障礦區安全供電作為首要任務,立足“迎峰度夏”保供電工作實際,健全應急響應機制,提升設備運維和故障處置能力,為礦區安全生產提供堅強電力保障。(張虎)
編輯:達文娟
